La gestion de projet informatique repose sur 5 phases et des arbitrages visibles

La gestion de projet en informatique transforme un besoin métier en solution opérationnelle, tout en gardant la maîtrise du délai, du budget, du périmètre et de la qualité. Elle ne consiste pas uniquement à répartir des tâches. Elle organise les décisions, les dépendances techniques, les validations et les échanges entre les personnes qui expriment le besoin et celles qui réalisent la solution.
Cette discipline s’applique au déploiement d’un logiciel, à la création d’une application métier, à une migration de données ou à la modernisation d’une infrastructure. Dans tous les cas, l’objectif est de livrer une solution adaptée et suffisamment fiable, avec une visibilité claire pour arbitrer avant qu’un problème ne devienne coûteux.
Un projet IT se pilote entre besoin métier et contraintes techniques
Un projet informatique réunit généralement une maîtrise d’ouvrage (MOA), qui exprime le besoin et valide la valeur attendue, et une maîtrise d’œuvre (MOE), qui conçoit, développe, intègre ou exploite la solution. Le chef de projet fait le lien entre ces deux univers. Il traduit les décisions en actions, rend les compromis compréhensibles et vérifie que chaque livrable répond à un objectif défini.
Quiz sur la gestion de projet informatique
Testez vos connaissances sur les rôles, les méthodes et les outils de gestion de projet.
Le pilotage repose souvent sur le triangle coût-délai-qualité. Modifier l’un de ces paramètres affecte les autres. Une fonctionnalité supplémentaire peut demander plus de temps, un budget supérieur ou une réduction du périmètre initial. Présenter ces conséquences dès qu’une demande apparaît évite les engagements contradictoires et facilite la décision.
- Le périmètre précise ce qui est inclus dans le projet et ce qui en est exclu.
- Les ressources regroupent les compétences disponibles, les prestataires et les environnements techniques nécessaires.
- Les risques portent notamment sur la sécurité, les dépendances, la disponibilité des experts et la qualité des données.
- La gouvernance indique qui décide, qui valide et quand une escalade devient nécessaire.
Les 5 phases qui donnent une trajectoire au projet
1. Lancer avec un cadrage vérifiable
Le lancement fixe l’intention du projet. Un document de cadrage présente le problème à résoudre, les objectifs, les parties prenantes, les contraintes, les critères de succès et les principales hypothèses. Il doit permettre de répondre clairement à une question : pourquoi investir dans cette solution plutôt que dans une autre ?

Le cahier des charges, les spécifications fonctionnelles ou les premières user stories précisent ensuite le besoin. Il n’est pas nécessaire d’accumuler les pages. Il faut surtout lever les ambiguïtés qui pourraient entraîner des développements inutiles ou des interprétations différentes entre la MOA et la MOE.
2. Planifier sans confondre date et engagement
La planification découpe le travail à l’aide d’une WBS (Work Breakdown Structure), identifie les dépendances et positionne les jalons de validation. Un diagramme de Gantt aide à visualiser l’enchaînement des activités, le chemin critique et les périodes de surcharge. Il doit toutefois rester évolutif. Le planning initial est une hypothèse de travail, pas une promesse intangible.
Cette phase doit aussi faire apparaître les ressources nécessaires, les livrables attendus et les points de décision. Lorsque le périmètre, les responsabilités et les dépendances sont visibles, l’équipe peut réviser le calendrier sur des bases concrètes plutôt que réagir à une date qui ne correspond plus à la réalité.
3. Réaliser, contrôler et clôturer
L’exécution produit les livrables prévus. Le suivi compare régulièrement la réalité au plan et permet de corriger la trajectoire. Un tableau de bord simple peut suivre l’avancement, les coûts engagés, les anomalies, les décisions en attente et les risques majeurs. Le pourcentage d’avancement ne suffit pas à lui seul : un livrable presque terminé peut encore dépendre d’une validation, d’une reprise de données ou d’un test.
La clôture comprend la recette, le transfert vers l’exploitation, la documentation et le retour d’expérience. Mettre la solution en production ne termine pas automatiquement le projet. Il faut vérifier que les utilisateurs disposent des informations utiles, que les responsabilités sont transmises et que les écarts sont documentés. Ce bilan aide l’équipe à éviter les mêmes erreurs lors du projet suivant.
Agile, cycle en V ou hybride : choisir selon l’incertitude
Aucune méthode n’est supérieure dans tous les contextes. Le choix dépend de la stabilité du besoin, du niveau de risque, de la criticité du système et de la fréquence à laquelle les utilisateurs doivent pouvoir donner leur avis.

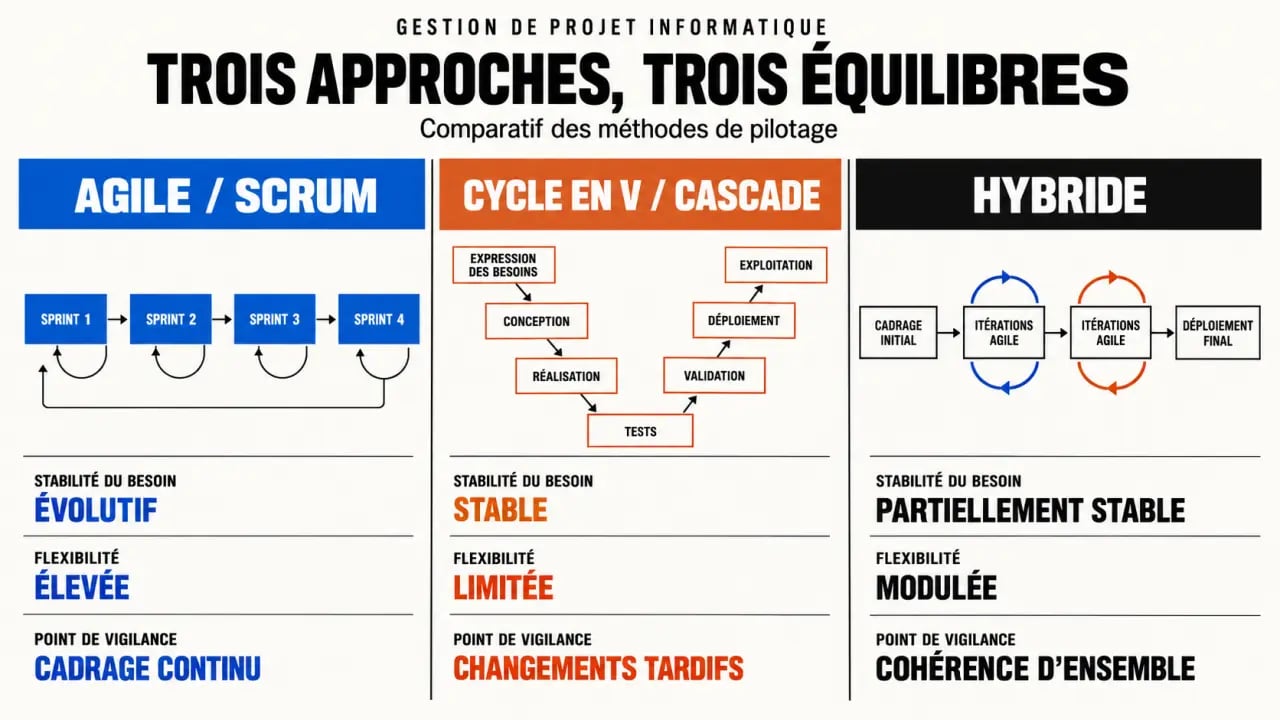

| Approche | Quand elle convient | Point de vigilance |
|---|---|---|
| Agile / Scrum | Besoin évolutif, produit numérique, retours utilisateurs fréquents | Maintenir un backlog priorisé et obtenir des décisions métier rapides |
| Cycle en V ou cascade | Périmètre stable, contraintes réglementaires, intégration technique fortement séquencée | Ne pas repousser les tests et la validation utilisateur à la fin |
| Hybride | Socle technique à planifier, fonctionnalités à ajuster progressivement | Définir précisément ce qui est fixe et ce qui peut évoluer |
En Scrum, le travail est organisé en sprints de 2 à 4 semaines. Chaque cycle vise un incrément utilisable, puis une revue confronte le résultat aux attentes. Le Product Owner priorise la valeur, le Scrum Master facilite le cadre de travail et l’équipe organise la réalisation. Cette approche fonctionne si les retours modifient réellement les priorités. Elle perd son intérêt lorsqu’elle sert seulement à renommer des réunions existantes.
Une approche hybride convient souvent à un projet de transformation. L’architecture, la sécurité ou les interfaces avec des systèmes existants peuvent nécessiter une planification ferme, tandis que les parcours utilisateurs sont construits progressivement. La méthode doit répondre aux contraintes du projet, et non l’inverse.
Repérer les dérives avant qu’elles ne prennent toute la place
Selon le Standish Group, 70 % des projets IT dépassent le budget, les délais ou le périmètre. Ces dérives ne proviennent pas toujours d’un incident majeur. Elles résultent souvent d’une série de petites décisions sans arbitrage : une exigence ajoutée rapidement, une validation reportée, une dépendance technique minimisée ou une ressource devenue indisponible.
Comprendre les changements du Guide Scrum 2020 : Découvrez les principales évolutions officielles du Guide Scrum 2020, notamment l’unification autour d’une seule Équipe Scrum.
Un indicateur global peut rester au vert alors qu’une partie du projet se dégrade. Une tâche déclarée terminée peut encore attendre la recette utilisateur, la reprise de données ou l’autorisation de sécurité. Pour repérer ces écarts, suivez séparément les critères d’acceptation, les décisions bloquantes et les dépendances externes. Le pourcentage d’avancement ne doit pas masquer les éléments qui conditionnent réellement la livraison.
- Limitez le périmètre mouvant : chaque nouvelle demande doit être estimée, priorisée, puis acceptée ou reportée.
- Formalisez les responsabilités : une matrice RACI précise qui réalise, qui valide, qui est consulté et qui est informé.
- Tenez un registre des risques : pour chaque risque, indiquez la probabilité, l’impact, le propriétaire et la réponse prévue.
- Rendez les arbitrages visibles : un comité de pilotage tranche les sujets qui dépassent le champ d’action de l’équipe projet.
Outils, IA et compétences : renforcer le pilotage sans l’automatiser aveuglément
Un outil de gestion de projet doit centraliser les tâches, les échéances, les documents et les échanges liés aux décisions. Jira est couramment utilisé pour suivre un backlog et les tickets de développement. Trello convient à un flux visuel simple. Microsoft Project ou un diagramme de Gantt répondent à une planification détaillée. Asana et Bubble Plan peuvent aider à visualiser les responsabilités et la chronologie. Le choix dépend moins du nombre de fonctions que de la capacité de l’équipe à tenir les informations à jour.
L’intelligence artificielle peut résumer des réunions, reformuler des comptes rendus, signaler des incohérences ou automatiser des tâches répétitives. Elle ne remplace ni la connaissance du métier ni l’arbitrage du chef de projet. Avant de l’utiliser, définissez les données autorisées, vérifiez les informations produites et conservez une validation humaine pour les engagements, les priorités et les sujets sensibles.
Développer le profil de chef de projet informatique
Le métier demande un socle technique suffisant pour comprendre les contraintes d’architecture, de sécurité, de données et de tests, sans réaliser chaque tâche soi-même. Il faut aussi savoir écouter, négocier, prioriser et expliquer une décision complexe avec précision. La coordination repose autant sur la compréhension des enjeux que sur le suivi du planning.
Des formations en gestion de projet, en Scrum ou des certifications telles que PMP, CAPM et Scrum Master peuvent structurer les connaissances. Leur valeur est plus concrète lorsqu’elles sont appliquées à des projets réels et accompagnées de retours d’expérience réguliers. Le chef de projet progresse ainsi en reliant les méthodes apprises aux contraintes de son organisation, de ses équipes et de ses systèmes.
