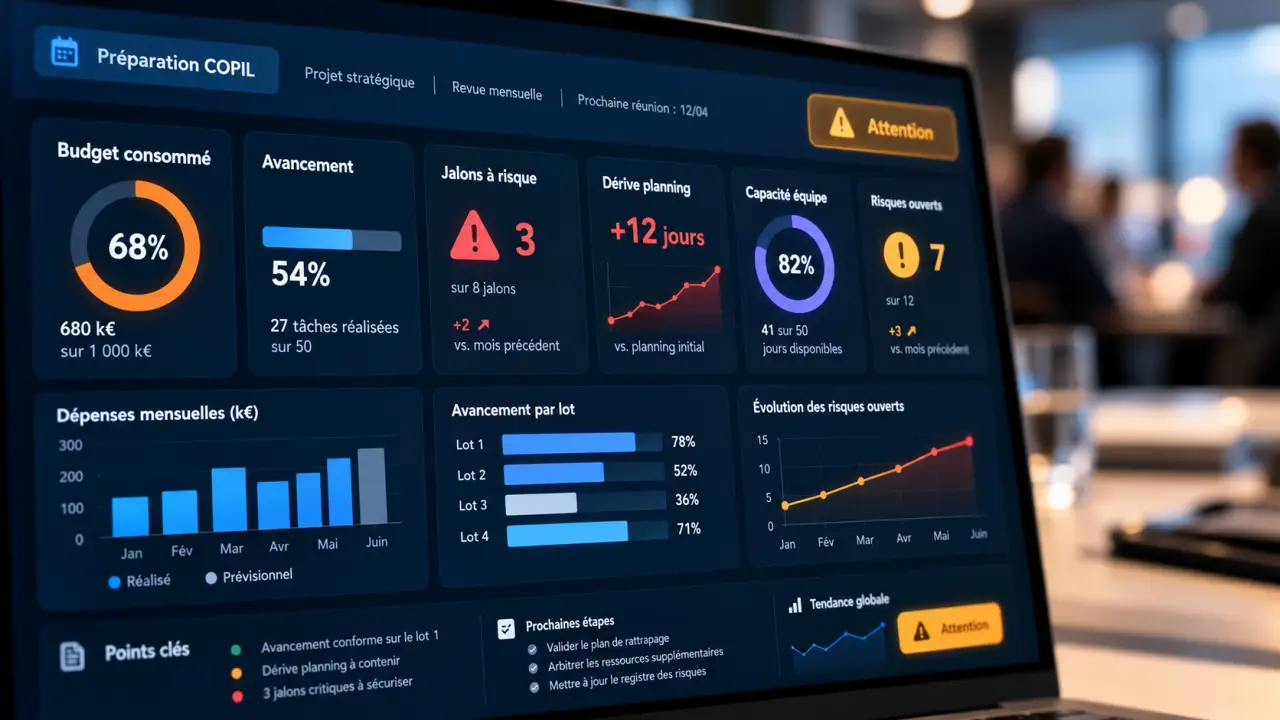

Tableau de bord projet : 5 à 7 KPI pour détecter les dérives avant le COPIL

Un tableau de bord projet rassemble les données du planning, du budget, des tâches, de la charge et des risques dans une vue lisible. Il aide à repérer un retard, une surcharge ou un dépassement avant que la situation ne devienne critique. Son objectif n’est pas de tout afficher, mais de faire ressortir les écarts qui appellent une décision, une action corrective ou une vigilance immédiate.
Un dashboard pour piloter, pas un simple rapport
Le tableau de bord projet, aussi appelé dashboard projet ou project dashboard, centralise les indicateurs clés de performance (KPI) liés aux objectifs du projet. Il compare le prévu et le réalisé pour répondre rapidement à des questions concrètes : sommes-nous dans les délais ? Le budget restant suffit-il ? Quel jalon risque de glisser ? Quelle équipe est en surcharge ?
À la différence d’un planning ou d’un diagramme de Gantt, il ne détaille pas forcément chaque tâche. À la différence d’un rapport, il ne se contente pas de raconter ce qui s’est passé. Il rend les écarts visibles, hiérarchise les alertes et facilite le choix d’une action : réallouer une ressource, réduire ou repousser un périmètre, traiter un risque ou confirmer une priorité.
Une lecture adaptée à chaque destinataire
Le chef de projet a besoin d’une vue opérationnelle sur les tâches critiques, les dépendances, les points bloquants et les responsables d’action. Le comité de pilotage, le sponsor ou la direction recherchent plutôt une synthèse des jalons, du budget, des principaux risques et des décisions à prendre. L’équipe, elle, consulte plus facilement une vue du flux de travail, avec un tableau Kanban, la charge, le backlog ou l’avancement du sprint.
Un même système peut donc proposer plusieurs vues sans dupliquer les données. Le niveau de détail change selon le destinataire, mais les définitions, les sources et les règles de calcul restent cohérentes. Cette organisation évite qu’un même indicateur prenne une signification différente d’une réunion à l’autre.
Les KPI à retenir selon les décisions à prendre
Un bon tableau de bord projet ne juxtapose pas des chiffres intéressants. Il sélectionne des indicateurs actionnables, reliés à une décision possible. Kantree recommande de limiter chaque vue à 5 à 7 indicateurs. Cette limite aide à écarter les mesures décoratives et à concentrer l’attention sur les écarts qui peuvent modifier le déroulement du projet.

| Dimension | Indicateurs utiles | Question de pilotage |
|---|---|---|
| Avancement et délais | Taux de complétion, jalons livrés et à venir, tâches critiques en retard, écart de délai | Quel livrable menace la date cible ? |
| Budget | Budget prévu, budget consommé, coût réel, prévision à terminaison | Le budget final risque-t-il d’être dépassé ? |
| Qualité et périmètre | Livrables acceptés, anomalies ouvertes, demandes de changement | Avançons-nous sans dégrader le résultat attendu ? |
| Risques | Risque, probabilité, impact, propriétaire, action de réduction | Quel signal faible doit être traité maintenant ? |
| Ressources | Charge planifiée, capacité disponible, allocation, absences | Où se situe la surcharge qui créera le prochain retard ? |
Distinguer résultat, pilotage et alerte
Le taux d’avancement est un indicateur de résultat : il décrit la situation du projet à un instant donné. Le nombre de tâches prêtes pour la prochaine étape est un indicateur de pilotage : il aide à organiser le travail à venir. La hausse des tâches bloquées ou une consommation budgétaire plus rapide que l’avancement sont des indicateurs d’alerte précoce. Ils donnent une chance d’agir avant que la dérive ne se traduise par un retard ou un dépassement.
La boucle de pilotage doit rester simple : une donnée déclenche une lecture, cette lecture mène à une décision, puis la décision fait l’objet d’une vérification lors de la mise à jour suivante. Une dérive sur un jalon ne se résout pas avec un code rouge. Le dashboard doit aussi afficher le responsable, l’action convenue, l’échéance de correction et l’effet attendu sur le planning. Sans ce lien avec l’action, les mêmes alertes reviennent chaque semaine sans faire progresser le projet.

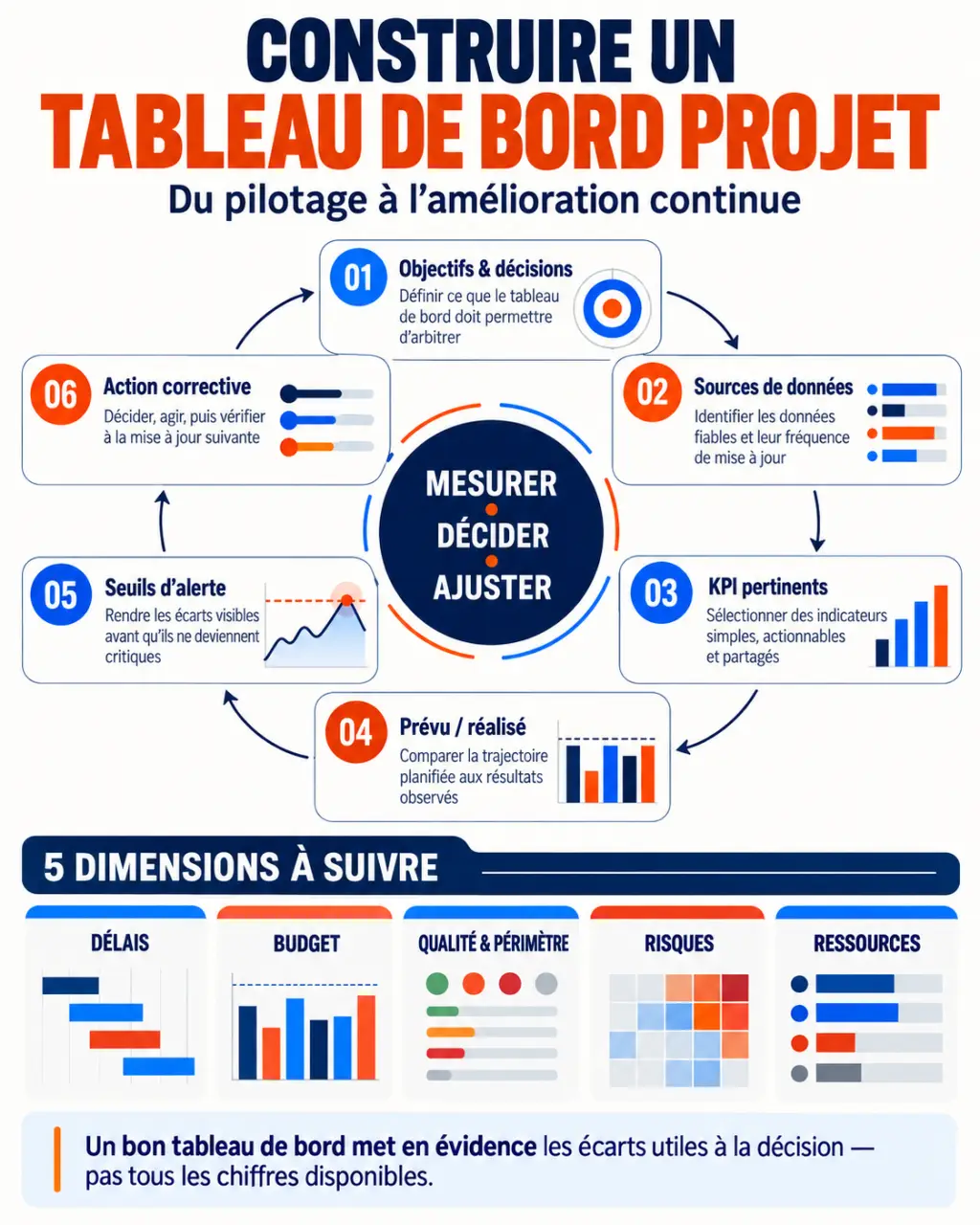

Construire un tableau de bord projet fiable en six mouvements
La création commence dès le cadrage, avant la multiplication des fichiers et des échanges par e-mail. Une mise à jour hebdomadaire constitue un minimum pertinent pour la plupart des projets. Une actualisation plus fréquente devient utile lorsque les priorités, la charge ou les risques évoluent rapidement. La fréquence doit donc dépendre de l’usage du tableau de bord et du rythme réel des décisions.
- Clarifiez l’usage. Listez les décisions attendues en réunion d’avancement, en revue de sprint ou en COPIL. Elles déterminent les informations à afficher et le niveau de précision nécessaire.
- Définissez les destinataires. Précisez le niveau de détail, les droits d’accès et les données confidentielles pour chaque audience. La direction n’a pas besoin de la même vue que l’équipe opérationnelle.
- Documentez chaque KPI. Indiquez sa formule, sa source, son propriétaire, sa fréquence de mise à jour, sa cible et son seuil d’alerte. Le taux d’avancement doit notamment préciser s’il repose sur les tâches, les livrables ou la charge.
- Connectez les données sources. Le planning, les temps passés, le budget et le registre des risques doivent avoir une origine identifiable. Les exports CSV, les interfaces ou les API limitent les ressaisies et facilitent les contrôles.
- Choisissez une représentation sobre. Un code vert, orange et rouge, des barres d’avancement et une liste courte d’actions suffisent souvent. Une alerte orange peut, par exemple, être déclenchée dès J+2 de retard si cette règle correspond au rythme du projet.
- Animez et corrigez. Contrôlez les données avant diffusion, examinez les écarts avec l’équipe et consignez les arbitrages. Le tableau de bord doit évoluer lorsque les objectifs, les risques ou les modalités de travail changent.
Une règle de gouvernance simple renforce la fiabilité : chaque indicateur doit avoir un propriétaire de donnée et chaque donnée critique une date de dernière validation. Il faut aussi conserver l’historique des valeurs. Cette trace permet de distinguer une anomalie ponctuelle d’une tendance et de vérifier si une action corrective produit l’effet attendu.
La fraîcheur des chiffres compte autant que leur présentation. Un dashboard très lisible, alimenté par des données anciennes ou incohérentes, donne une fausse impression de maîtrise. Avant chaque diffusion, vérifiez donc la date de mise à jour, la cohérence des sources et les éventuels écarts entre les systèmes.
Choisir le bon format : Excel, PowerPoint, logiciel ou BI
Le meilleur outil dépend moins de la taille du fichier que du niveau de collaboration, de l’automatisation attendue et de la complexité des données. Un modèle Excel peut convenir à un projet unique ou à un suivi ponctuel. Il devient plus fragile lorsque plusieurs équipes modifient des informations en continu ou lorsque les versions se multiplient.
| Solution | À privilégier pour | Atouts | Limites |
|---|---|---|---|
| Excel | Projet simple, suivi ponctuel, modèle personnalisable | Souple, rapide à démarrer, calculs et graphiques | Consolidation manuelle, versions multiples, collaboration limitée |
| PowerPoint | Présentation de COPIL ou reporting client | Très lisible, narratif, adapté aux décisions | Photographie statique, dépend d’une préparation préalable |
| Logiciel de gestion de projet | Équipes collaboratives, tâches et ressources évolutives | Suivi partagé, automatisation, Kanban, Gantt et notifications | Paramétrage et discipline de saisie nécessaires |
| Outil BI | Portefeuille, données multiples, analyses croisées | Consolidation, filtres, actualisation et vues de direction | Compétences techniques et gouvernance des données requises |
Excel et PowerPoint conviennent surtout à des rapports statiques ou à des instantanés préparés pour une réunion. Un logiciel de gestion de projet facilite le suivi partagé des tâches, des ressources et des notifications. Un outil BI devient pertinent lorsque plusieurs sources doivent être consolidées, filtrées et comparées dans des vues de direction. Dans tous les cas, l’outil ne compense pas une définition imprécise des KPI ou une mauvaise qualité de saisie.
Des modèles différents pour des réalités différentes
Pour un projet prédictif, un modèle en quatre cadrans, consacré à l’avancement, au budget, aux risques et aux jalons, offre une synthèse efficace. En Agile, ajoutez le burndown chart, la vélocité, le WIP et les impediments du sprint. Dans une vue portefeuille, privilégiez la comparaison entre projets : statut global, budget, capacité, dépendances et décisions attendues.
Les représentations doivent servir la lecture. Un diagramme de Gantt aide à suivre les séquences et les jalons. Un Kanban montre le flux et les blocages. Une courbe d’avancement permet de comparer la trajectoire prévue et la trajectoire réelle. Le modèle ne doit pas dicter le pilotage : il doit refléter la méthode de travail et les enjeux du projet.
Éviter les tableaux de bord qui n’aident personne
Le premier écueil consiste à confondre exhaustivité et clarté. Vingt graphiques colorés ne remplacent pas cinq KPI fiables. Le deuxième est l’absence de seuils : sans cible ni règle d’alerte, un écart reste un chiffre que chacun interprète à sa manière. Le troisième est de demander au dashboard de remplacer les outils détaillés. Il ne remplace ni le registre complet des risques, ni le planning, ni les échanges avec l’équipe.
Un autre risque vient des indicateurs difficiles à relier à une action. Si personne ne sait quoi faire lorsque la valeur change, le KPI encombre la vue au lieu d’aider à décider. Chaque mesure doit donc répondre à une question précise et renvoyer vers une information détaillée lorsque cela est nécessaire.
Avant chaque diffusion, vérifiez trois points : les chiffres sont-ils à jour, les écarts sont-ils expliqués et les actions ont-elles un responsable ? Si la réponse est oui, le tableau de bord projet devient un instrument de coordination et de décision. Il remplace les informations dispersées par une lecture commune, sans masquer le détail nécessaire au suivi quotidien.
